团结一心,攻坚克难,争创精品工程 | 赤峰氧化铝地基处理项目有序推进中

   发布时间:2020-09-03 08:59:48   点击:

  赤峰氧化铝地基处理项目为2000kN·m、3000kN·m、7000kN·m、10000kN·m能级强夯施工和土方挖运填施工,工程量为强夯89万㎡、土方85万m?

项目进度

6月

30日

项目进场

人员、设备陆续进场

7月3/12日

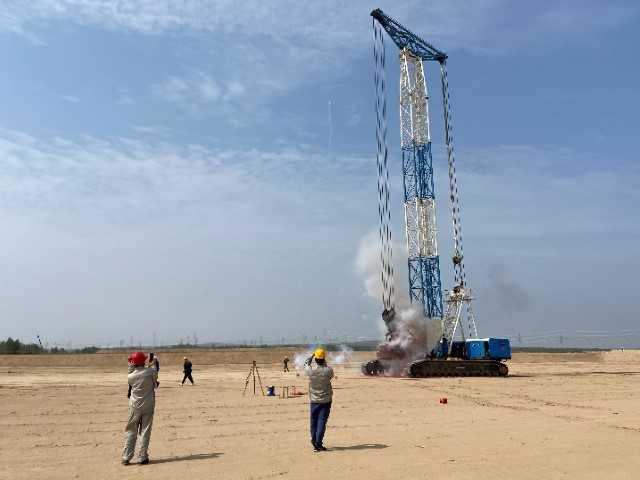

试夯施工

试夯施工

7月

22日

完成试夯检测

完成试夯检测

7月

29日

公司召开专家论证会

确定了本工程的强夯工艺

8月

22日

确定了大面施工的强夯方案和检测方案

在试夯数据基础上,经业主、专家组专家、设计院和公司地基基础所同事的共同努力下,确定了大面施工的强夯方案和检测方案

  根据工期要求,9月30日前需要完成第一、第二、第三平台约47万㎡的施工任务,虽然工作任务十分繁重,但施工人员都精神饱满,干劲十足。
  项目部将在公司领导、各部门同事的支持和帮助下,努力做好安全管理、质量控制,精心组织、合理安排,保质保量完成生产任务,建设精品工程。

试夯安全培训

地基处理专家会

设备进场

3试夯施工 (小尺寸).jpg

试夯施工

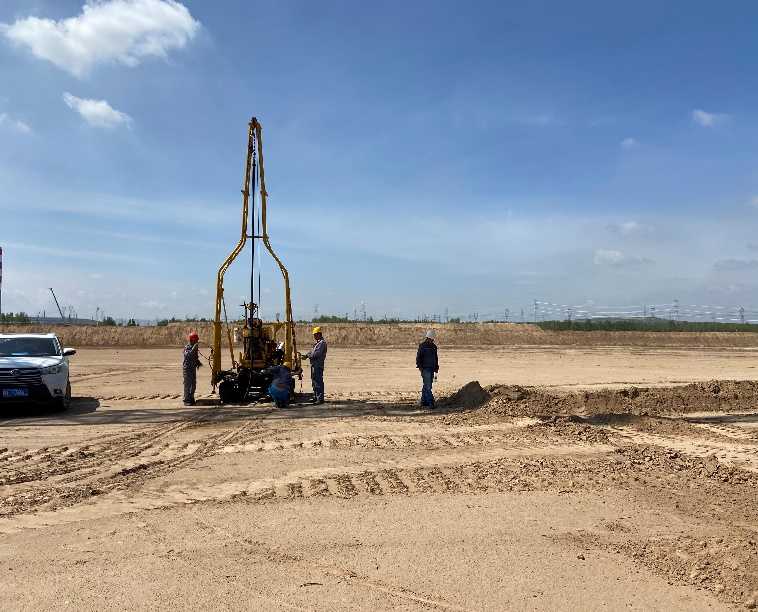

试夯检测

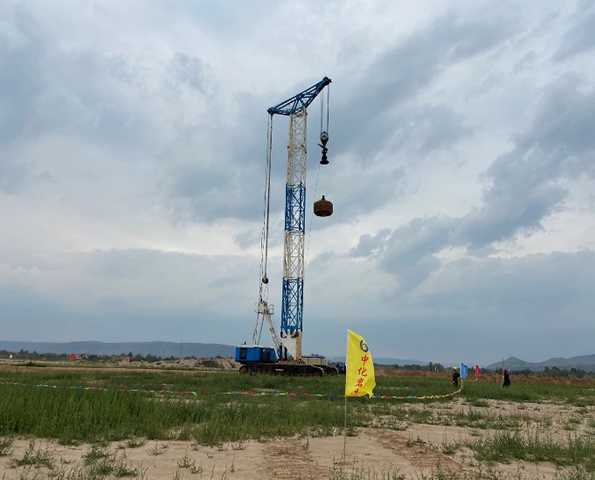

蒸发变电所强夯

强夯施工现场

1

-END-

*本文来源——赤峰项目经理部
